适用于: E5, dentalcnc 9

更换主轴单元

建议:如果您希望同时更换主轴<TG4>和</TG4>防水罩,我们建议按照以下顺序操作:

  1. 从主轴单元上拆下保护罩。

  2. 拆下主轴单元。

  3. 拆下保护罩。

  4. 安装备用保护罩,固定备用保护罩的框架。

  5. 安装备用主轴单元。

  6. 在工作仓中安装备用保护罩。

  7. 步骤 1、3、4、6 描述: 更换保护罩

    步骤 2、5 描述:本帮助文章

请观看视频

YouTube 视频 - 观看此类视频会将个人信息发送给 YouTube, LLC, USA。 隐私声明

更换主轴时,须更换整个主轴单元,由以下组件组成:

  • 带夹头的主轴

  • 带电缆的夹头释放单元

主轴单元位于顶部维修盖和安全盖的后面:

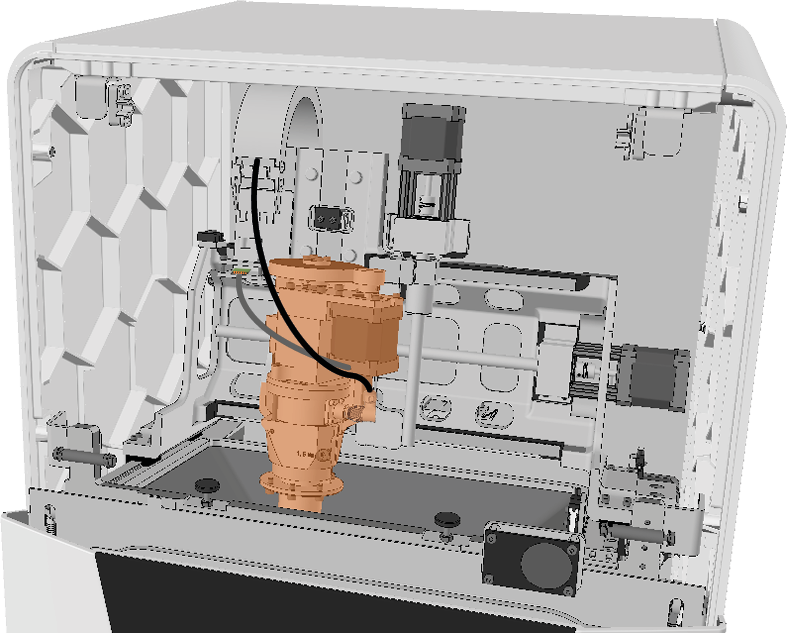

机器内部的主轴单元(标记为橙色)。

某些步骤取决于所安装的防水罩。该产品有两种款式,您可以通过外观加以区分:

  • 版本 A:

  • 版本 B:

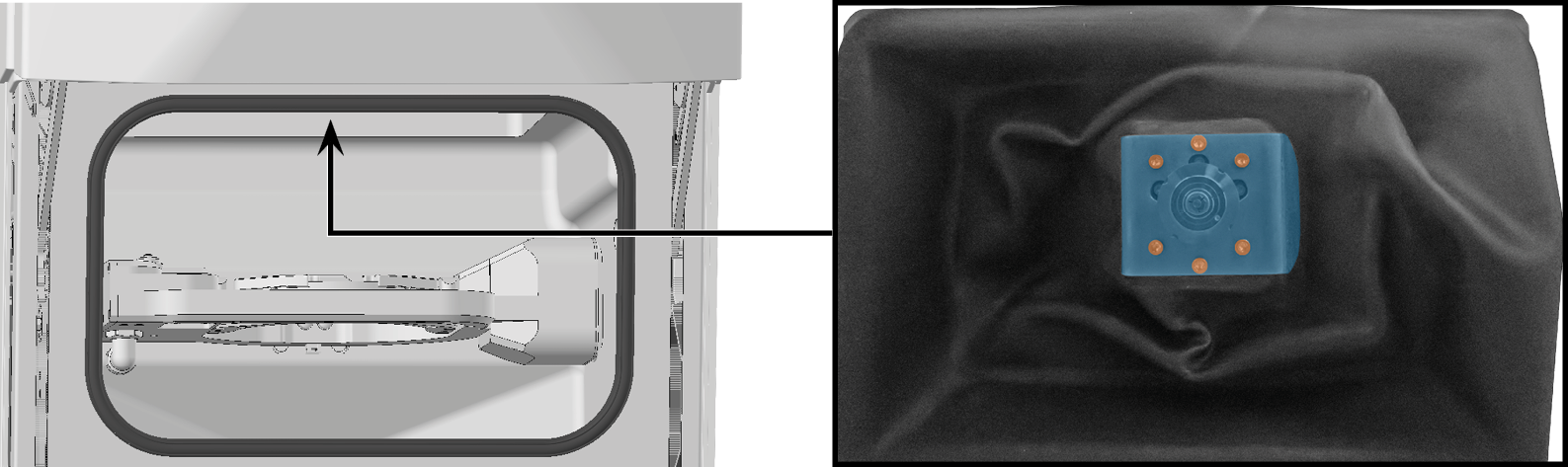

  1. 准备好:

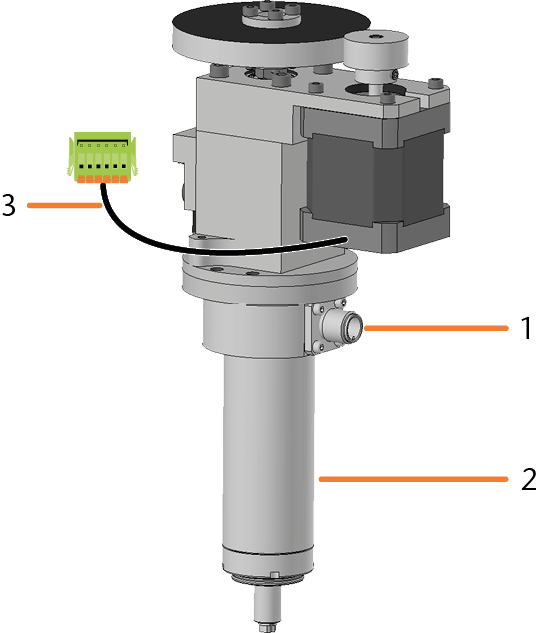

    • 1 x 备用主轴 SFE 300E

      1. 主轴电缆接口

      2. 带夹头的主轴

      3. 带连接器的夹头释放单元电缆

    • 1 x 扭矩螺丝刀 1.5 Nm,带 TX20 钻头

  2. 启动 dentalcnc

  3. (missing or bad snippet)

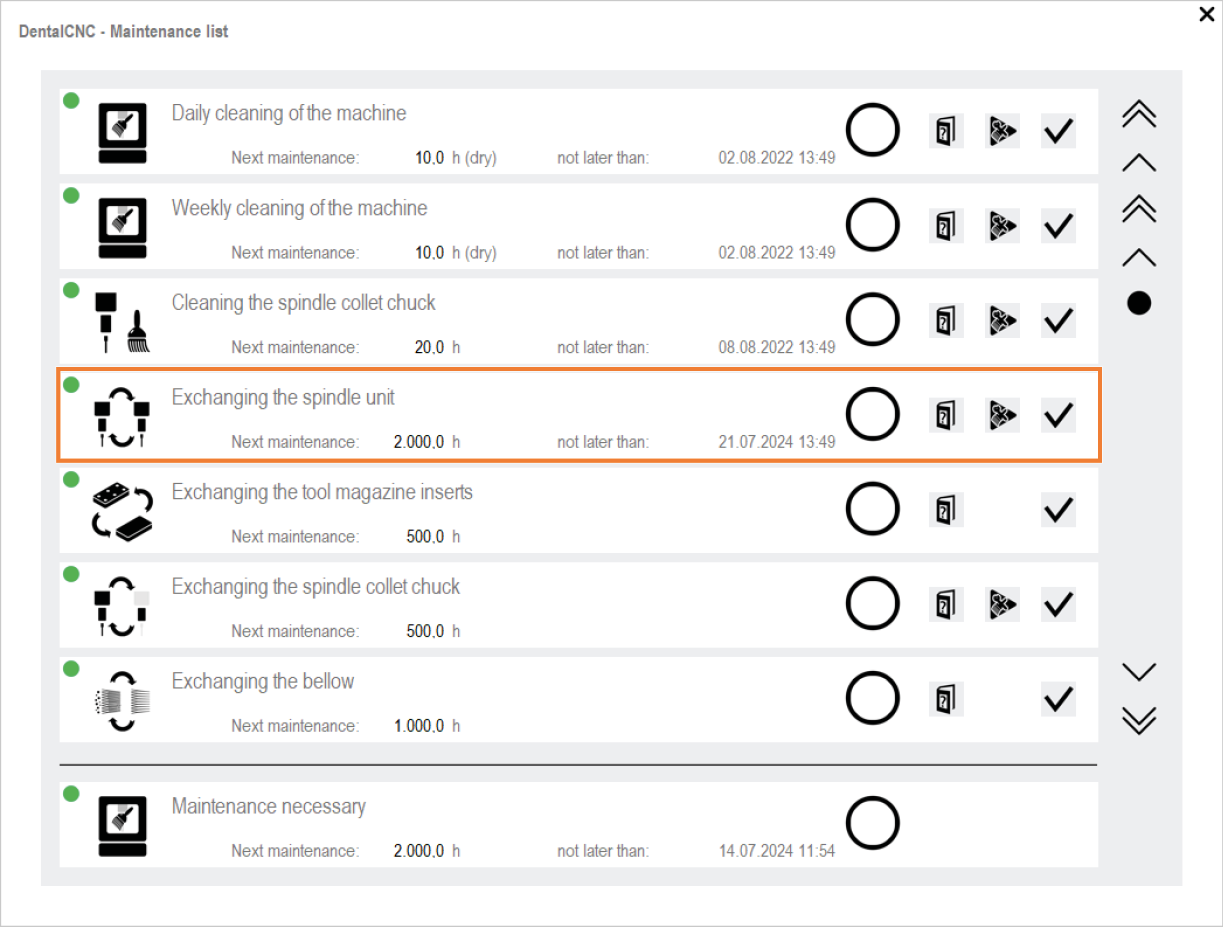

  4. “更换主轴”任务中,请点击“开始”按钮。

    • 主轴移动到主轴更换位置。

  5. 打开工作仓门。

  6. 如果已安装的是 A 型防水罩:

    1. 使用扭矩螺丝刀松开防水罩固定件的 6 颗螺钉。

    2. 从防水罩向下拉动防水罩固定件。更换为 B 型防水罩时,不再需要防水罩固定件。

  7. 使用 TX10 偏置螺丝刀松开将防水罩固定在主轴单元上的 3 个螺钉。

  8. 将防水罩尽可能向下拉至主轴上。

  9. 关闭工作仓门。

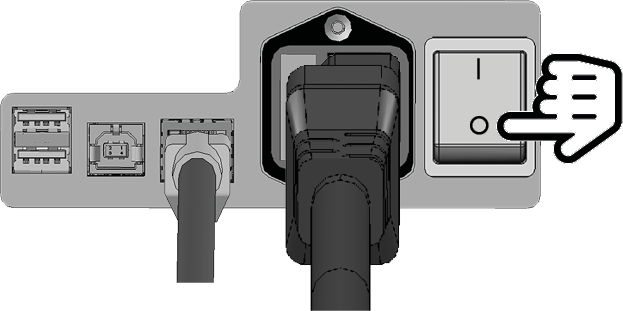

  10. 关闭机器的主开关。

  11. 取出顶部维修盖:

    1. 将手指探入盖子左右两侧的凹槽。

    2. 将盖子从支架上取下。

  12. 使用 1.5 Nm 扭矩扳手拧下固定安全盖的 4 个螺钉。

  13. 取出安全盖。

  14. 将滚花螺母朝自己方向旋转,以松开主轴线缆。

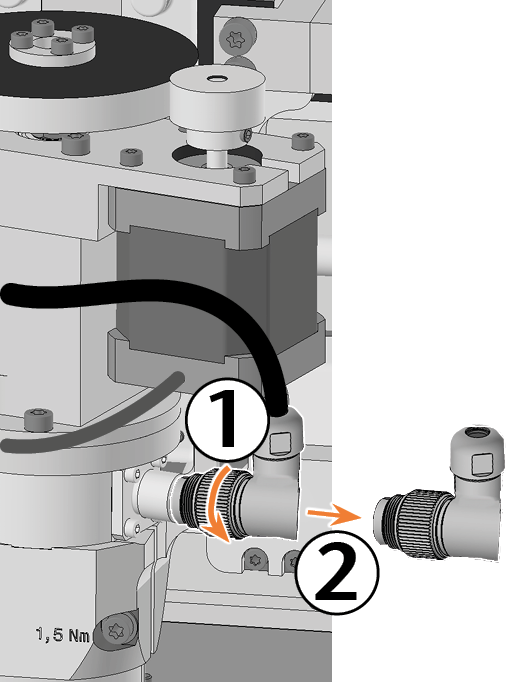

  15. 将主轴电缆从主轴接口拉出。

  16. 从夹头松开单元上引出两根电缆,它们共用一个插头。

    剪断将夹头松开单元的两根电缆与温度传感器电缆连接在一起的扎带。

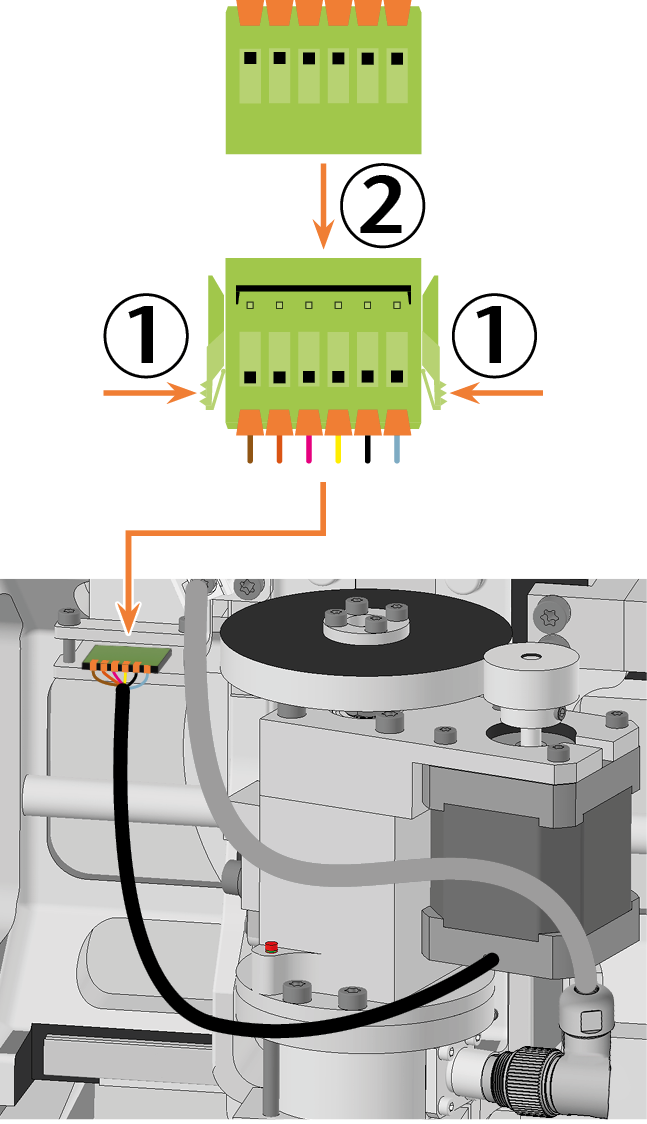

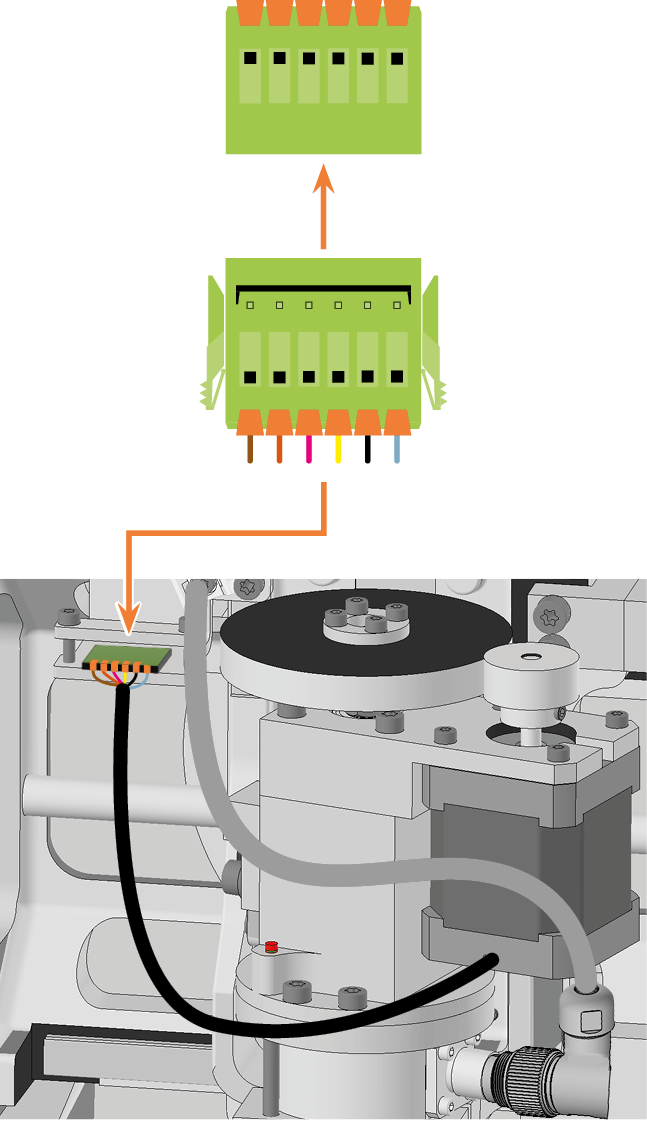

  17. 拔下夹头松开单元的电缆:

    将连接器上的两个固定夹推向中间,然后将连接器从插座中拉出。

  18.

  19. 用扭矩扳手松开固定螺钉。不要完全拧下螺钉。

  20. 将主轴向上拉出主轴支架。

  21.

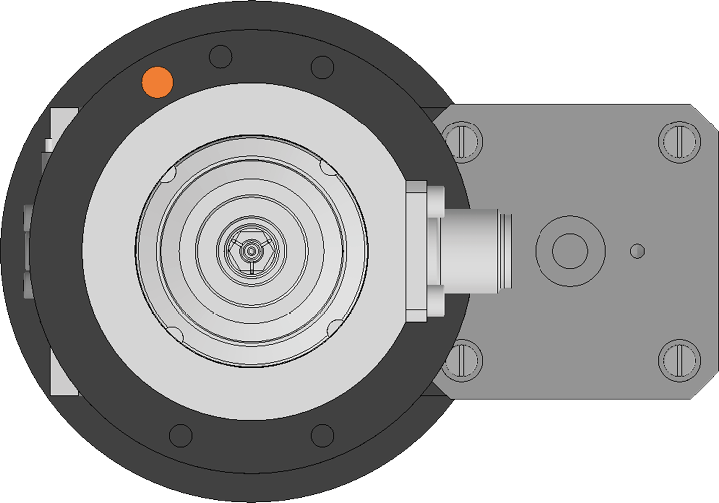

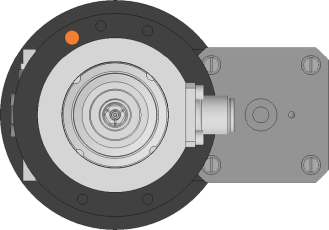

  22. 拿起备用主轴并找到底部的定位开口(标记为橙色)。

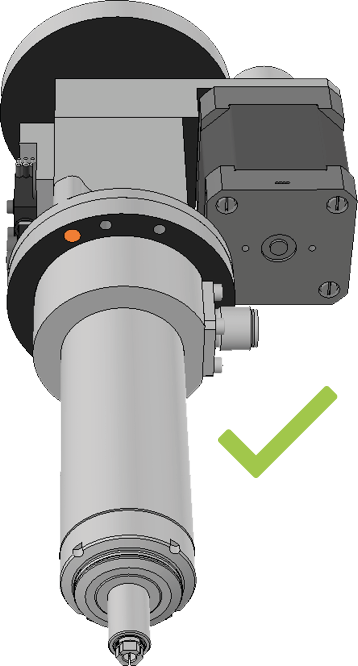

  23. 转动主轴,使定位销开口(标记为橙色)位于左前方。

  24.

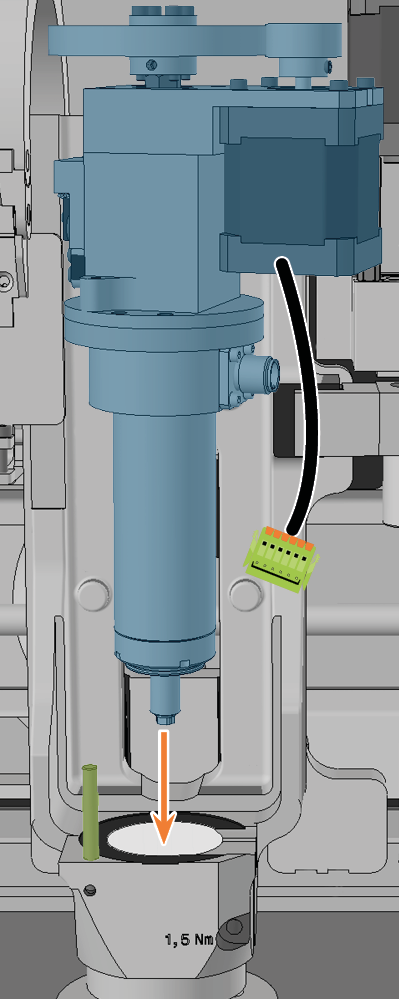

  25. 从上方将替换主轴插入主轴支架:

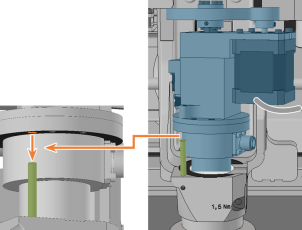

    1. 将主轴支架上的定位销(标记为绿色)插入主轴上的定位销开口(标记为橙色)。

    2. 小心地将主轴向下推,注意主轴高度指示器。

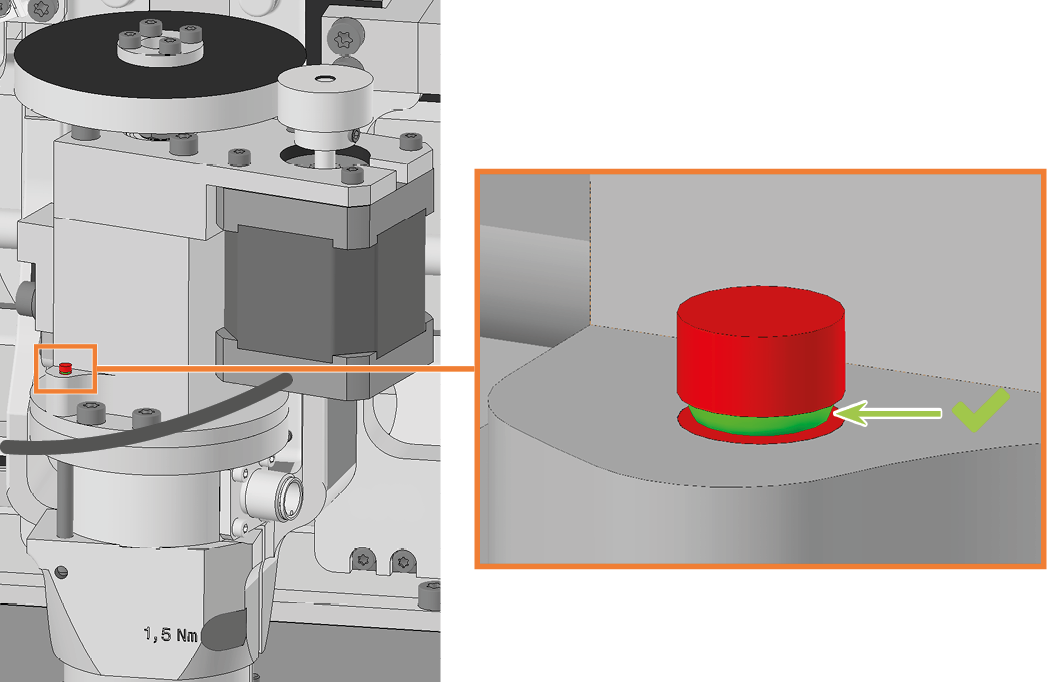

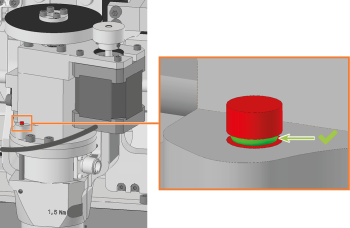

    • 将主轴充分向下推后,您将在主轴高度指示器上看到绿色的圆环。

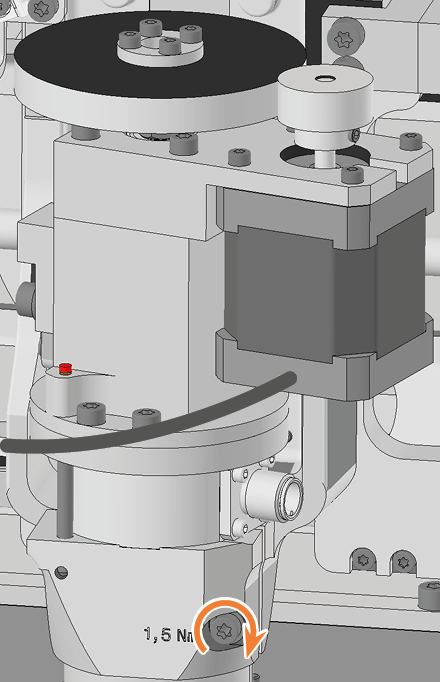

  26. 用扭矩扳手拧紧主轴固定螺钉。

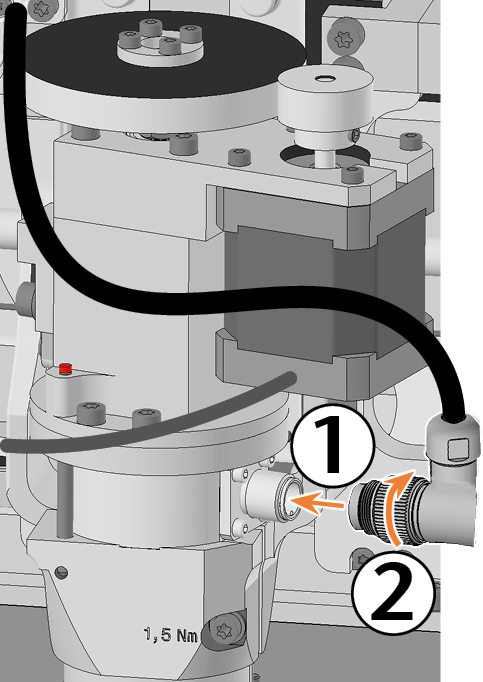

  27. 将主轴电缆插入主轴上的接口。

  28. 请将滚花螺母朝远离自己的方向旋转,以将主轴线缆固定。

  29. 将夹头释放单元电缆插入机器中的相应接口。

  30.

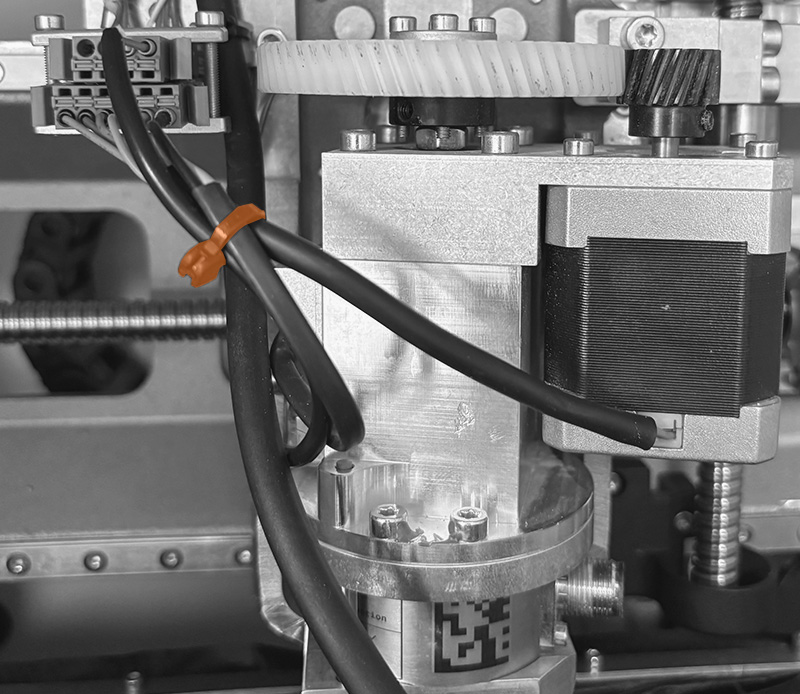

  31. 请使用扎带将夹头松开单元的两根电缆与温度传感器的电缆捆扎在一起。

  32. 放置安全盖,使 4 个螺丝孔位于机器外壳的 4 个螺丝孔上方。

  33. 使用 1.5 Nm 扭矩扳手将安全盖拧到机器外壳上。

  34.

  35. 装上顶部的维修盖:

    1. 将维修盖的螺栓 (标记为橙色) 插入安全盖上的支架(标记为绿色)。

    2. 将维修盖朝着机器倾斜,直至其锁定到位。

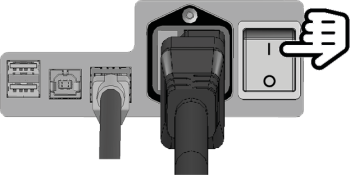

  36. 打开机器的主开关。

  37. 打开工作仓门。

  38. 将防水罩的开口向上拉过主轴直到限位位置,并保持该位置。

    用于固定防水罩的螺丝孔必须与主轴单元的相应螺丝孔重叠。

  39. 使用 TX10 偏置螺丝刀,用 3 颗螺钉将保护罩拧紧到前面的螺钉孔中:

    1. 小心地放置第一个螺钉,并检查是否可以将其拧入。否则,请更正保护罩的位置。

    2. 先拧入所有螺钉,但不要拧紧。这将允许您更正保护罩的位置。

    3. 正确拧入所有螺钉后,将其拧紧。

  40. 为清晰起见,主轴显示在较高的位置。

  41. 防水罩A型:

    1. 如下图所示,对准防水罩固定件。

    2. 将防水罩固定件滑到主轴上,向上推动到防水罩处。

      防水罩固定件的 6 个螺丝孔必须与防水罩上的对应螺孔对齐。

    3.

    4. 使用扭矩螺丝刀用 6 颗螺丝将防水罩固定件固定:

      小心地放置第一个螺钉,并检查是否可以将其拧入。如果无法做到,请更正防水罩固定件的位置。

    5. 先拧入所有螺钉,但不要拧紧。这将允许您更正防水罩固定件的位置。

    6. 正确拧入所有螺钉后,将其拧紧。

    7.

  42. (missing or bad snippet)
  43. 请点击“标记为已完成”按钮,确认“更换主轴”“更换主轴夹头”这两项任务。

  44. 铣削测试盘并在必要时校准机器。

    用校准盘进行机器校准

  45. 联系客户服务部门并重置主轴运行时间。

    这对于确定保修索赔资格可能很重要。
